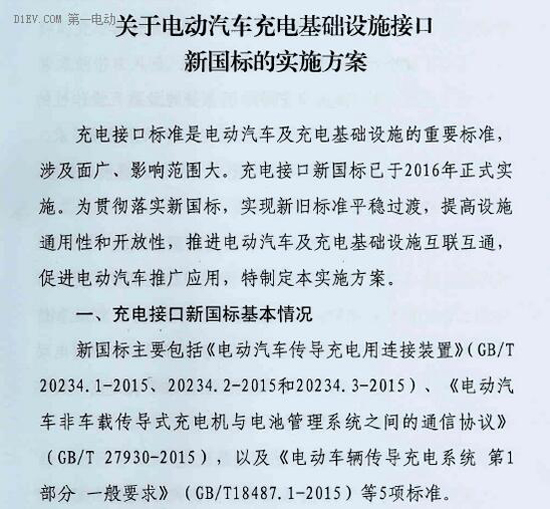

      三部委印發《電動汽車充電基礎設施接口新國標的實施方案》
      2016-12-26 12:39:00
      關鍵詞:充電基礎設施充電基礎設施接口充電設施接口新國標

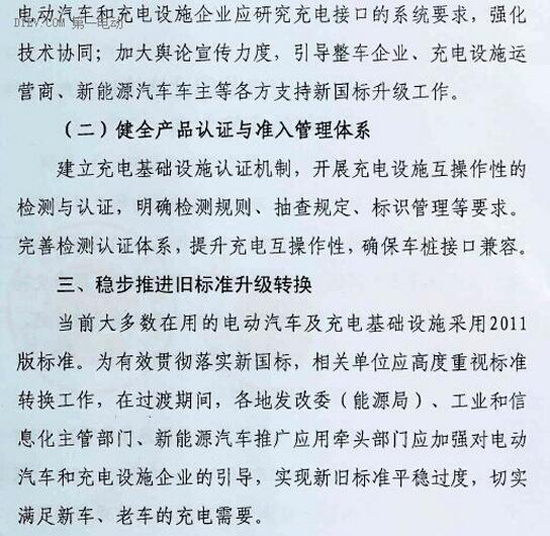

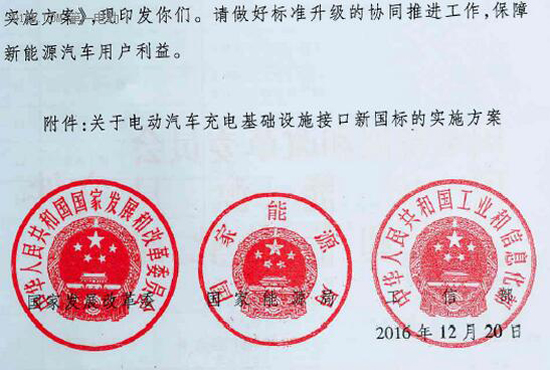

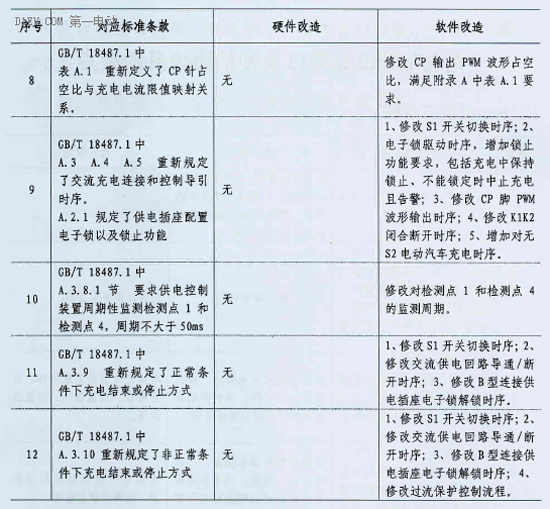

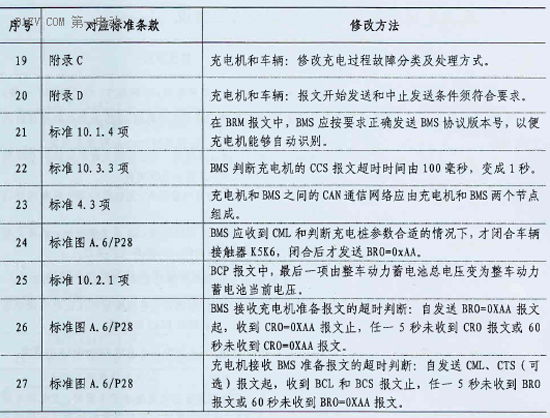

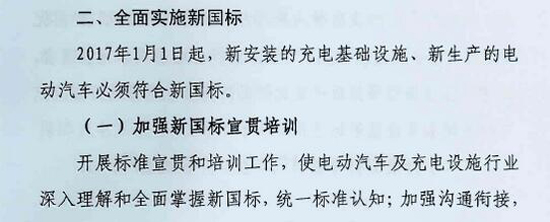

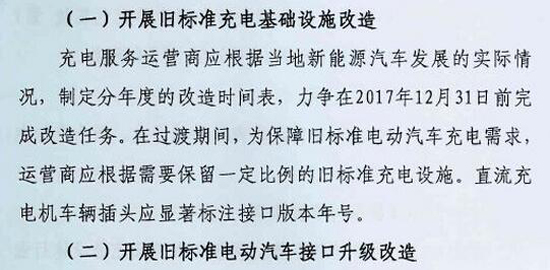

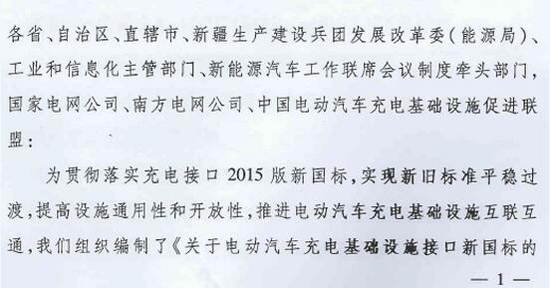

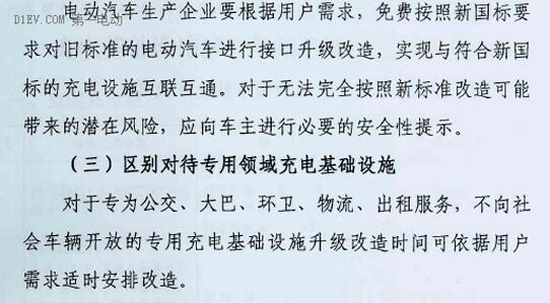

        近日記者獲悉,國家發改委、能源局和工信部發布了《電動汽車充電基礎設施接口新國標的實施方案》,該方案明確,2017年1月1日起,新安裝的充電基礎設施、新生產的電動汽車必須符合新國標。該方案要求穩步推進舊標準升級轉換。(一)開展舊標準充電基礎設施改造。充電服務運營商應根據當地新能源汽車發展的實際情況,制定分年度的改造時間表,力爭在2017年12月31日前完成改造任務。(二)開展舊標準電動汽車接口升級改造。(三)區別對待專用領域充電基礎設施。對于專為公交、大巴、環衛、出租服務,不向社會車輛開放的專用充電基礎設施升級改造時間可依據用戶需求適時安排改造。
