      大型地面光伏電站開發建設流程

      發布時間: 2015-08-10 10:20:41    來源: 光伏盒子
      字體:

      [摘要]根據國家能源局《光伏電站管理暫行辦法》(國能新能[2013]329)、《分布式光伏發電項目管理暫行辦法》(國能新能[2013]133),國家對光伏電站及分布式光伏發電項目均實行備案管理,下面小編就梳理一下備案制下如何進行大型光伏電站的開發流程:

        二、項目建設前期手續辦理

        備案階段變電站間隔及其附屬設備

        1)委托有資質單位做大型地面光伏電站項目進行可行性研究報告。

        2)爭取所在省份當年配額。須向當地發改部門申請并提交相關材料如下:

        1.2.1申報建設(已完工或即將完工的申請補貼計劃)計劃的請示;

        1.2.2相關部門的審核意見(國土、電網公司、林業等部門);

        1.2.3其他已取得的項目進展(如:測繪、地勘等資料);

        1.2.4項目概況以及項目公司三證(營業執照、組織機構代碼證、稅務登記證);

        以上資料準備完畢后提交到縣發改委進行審核,逐級報送,經過層層篩查最終列入省發改委項目清單中。

        3)取得備案證。須向省級(市級)發改部門提交資料如下:

        省發改委公布的項目清單;

        可行性研究報告;

        基礎信息登記表、節能登記表、招投標方案(省發改委官網下載最新版);

        申請備案的請示;

        公司三證。

        提交以上資料至?。ㄊ校┌l改委,審核無誤后下發(一般當下就能)備案證。

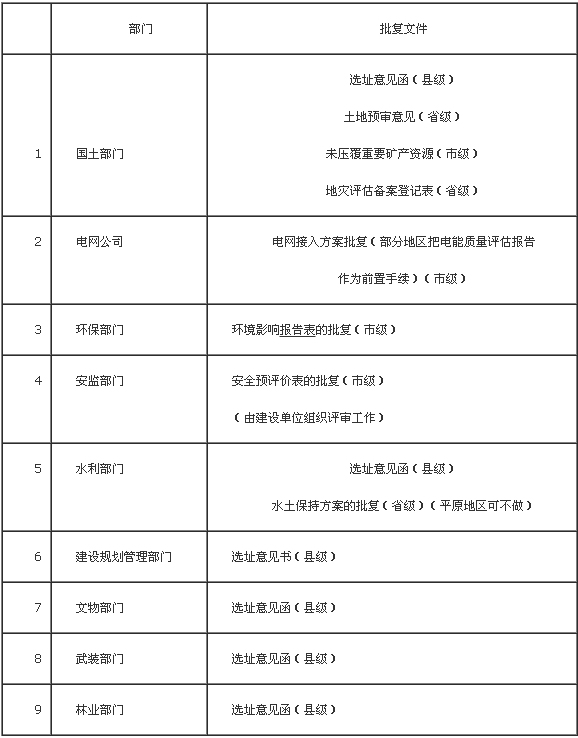

        2、獲得省(市)級相關部門的批復文件

        3、獲得開工許可

        (1)辦理建設項目銀行資金證明(不少于項目總投資的20%);

       ?。?)辦理建設項目與銀行的貸款意向書或貸款協議(不高于項目總投資的80%);

        (3)委托具有資質的單位做項目設計;

       ?。?)獲得項目建設地建設局開工許可。
